百日攻坚丨宣富高速土建二分部施工现场全力“开火”!
发布时间:2024-11-08 10:37:59
近期,多变的天气状况成为宣富高速土建二分部施工的一大阻碍。宣威地区施工现场秋雨绵绵,地面泥泞不堪,材料运输和设备操作面临巨大阻碍。为抢抓施工黄金期,避免后期在恶劣冬季施工,项目部全体成员斗志昂扬,攻坚克难,全力投入到“百日攻坚战”中。

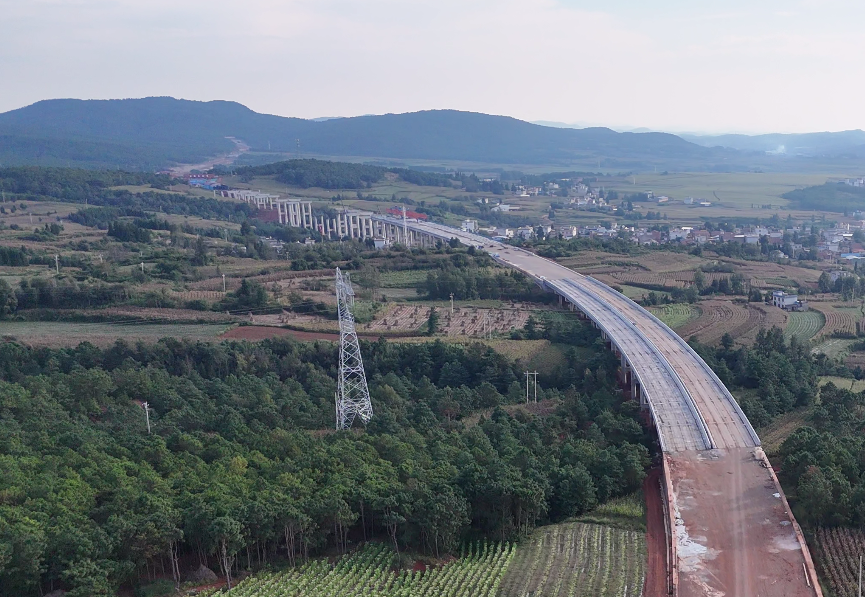

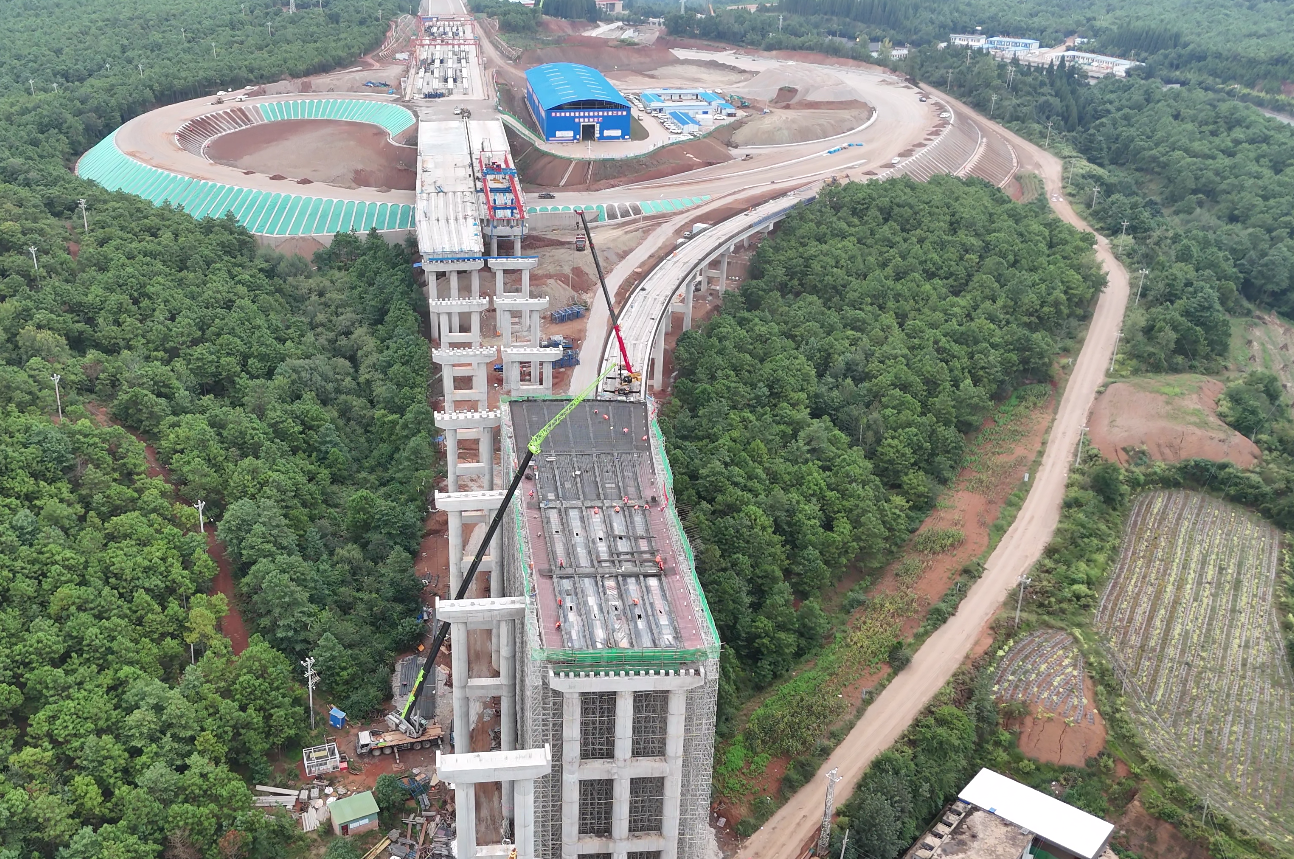

截止目前,现浇箱梁施工浇筑顺利完成,18.25米一跨的箱梁成功搭建4跨,整联采用落地式支架施工,支架最高搭设高度达36米,宽度23.5米,总计使用盘口式支架1150吨,为项目施工打开重大突破口。

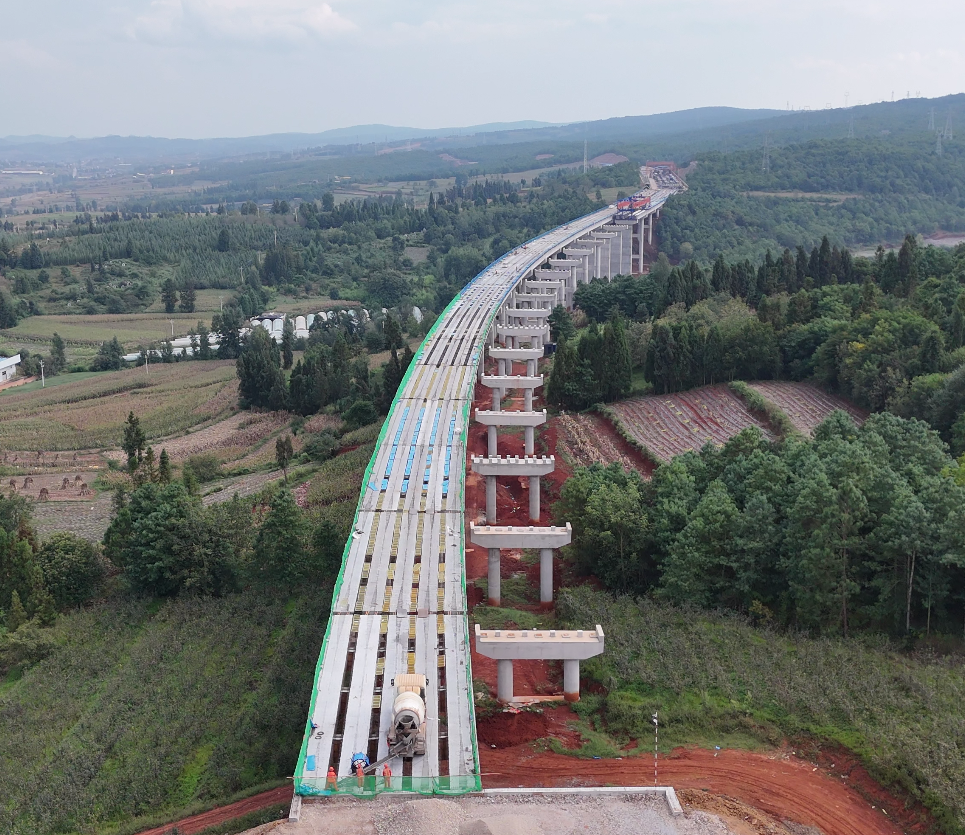

T梁预制也在紧锣密鼓地进行中,宣富高速土建二分部共14座桥梁,目前已架设完成3座桥。设计T梁1608片,目前完成871片,剩余827片。为了赶在冬季来临前尽可能组织T梁预制施工,降低T梁养护费用,分部采取在关键梁场部位增设一台架桥机的措施,确保在T梁达到混凝土设计强度、张拉应力、压浆强度时能够及时架设。

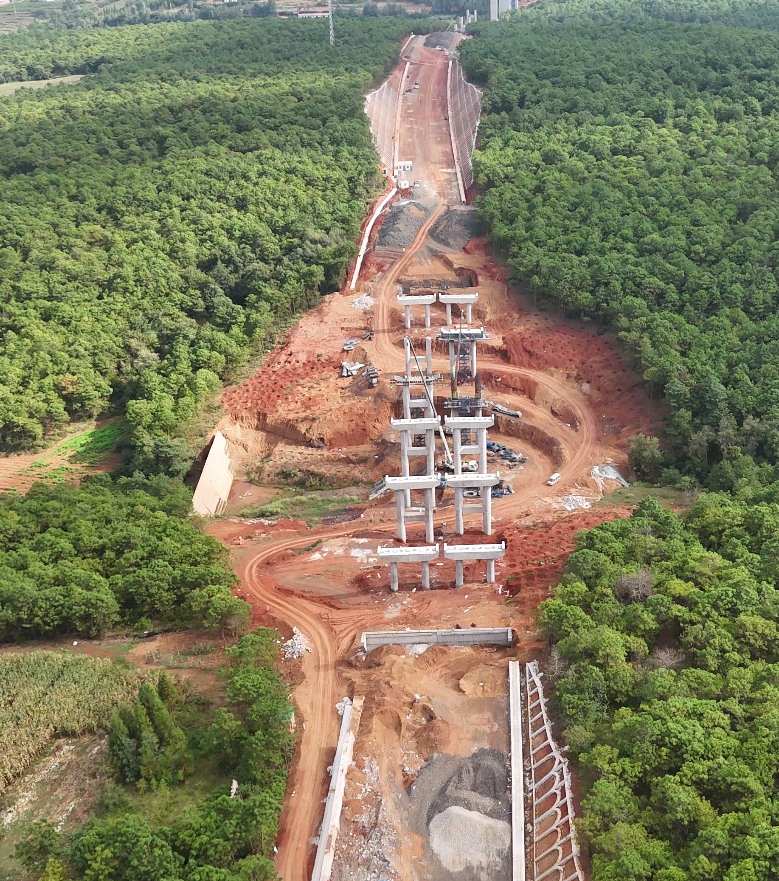

下部结构施工围绕T梁架设和施工困难点有序推进。目前圆柱墩设计9890米,已完成7960米,完成比例达80%。施工风险较大的空心薄壁墩仅剩2个,计划于本年11月10日完成施工。
百日攻坚战的号角已经吹响,宣富高速土建二分部的全体建设者们将继续发扬攻坚克难、拼搏奋进的精神,狠抓措施落实。通过细化剩余工程量、科学制定施工计划、合理调配资源,实现施工安全、质量和进度的全过程管控。抓住黄金施工期,分秒必争,全力以赴完成年度生产目标。
■ 西南交建公司 /供稿
